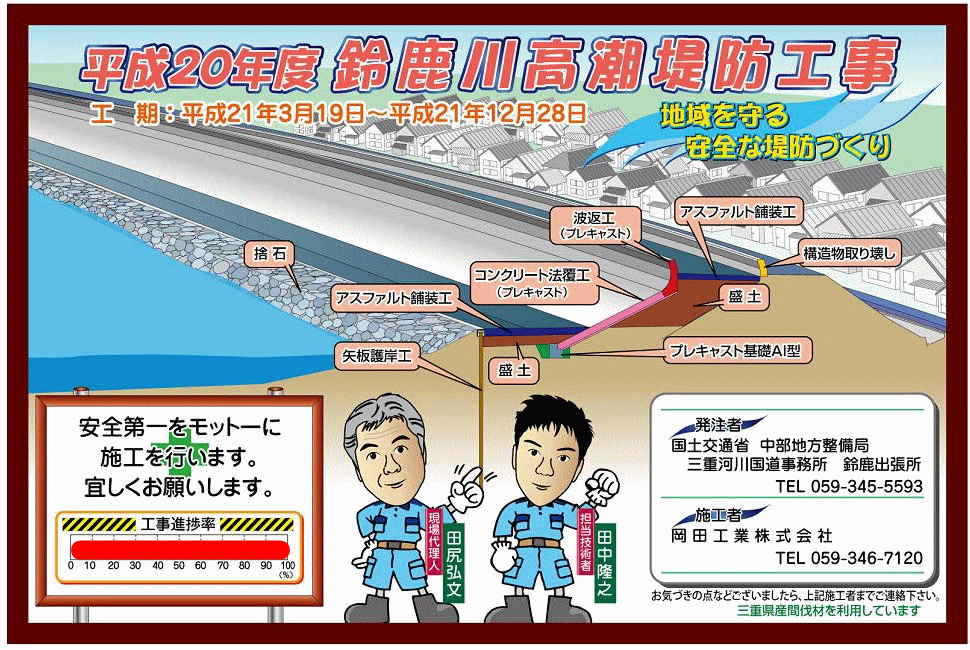

土木部 自 慢 の 作 品






 受 注 先  : 国土交通省 中部地方整備局 三重河川国道事務所
 工事場所 : 三重県四日市市塩浜町地先
 工   期 : 平成21年3月19日〜平成22年3月26日

 工事内容 : 古い堤防の前面に新しい波返しを作っています。


【担当者より一言】

 工事中は、地域住民の方々、沿道をご通行の皆様には、ご理解とご協力頂きありがとうございました。
 無事に無事故で工事を完了することができありがとうございました。

                                           現場代理人 田尻 弘文

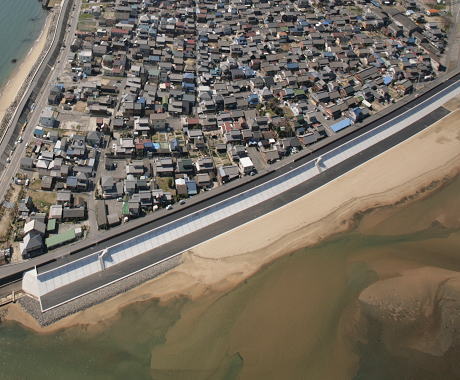

上空から撮影

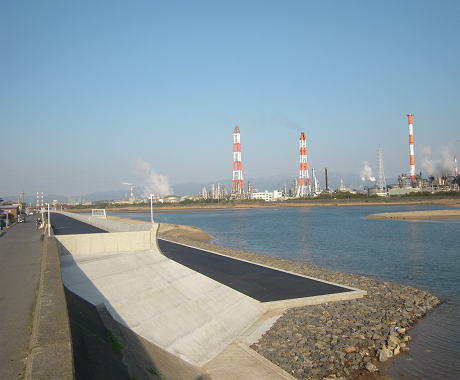

 【平成22年3月末】 工事進捗率 100%

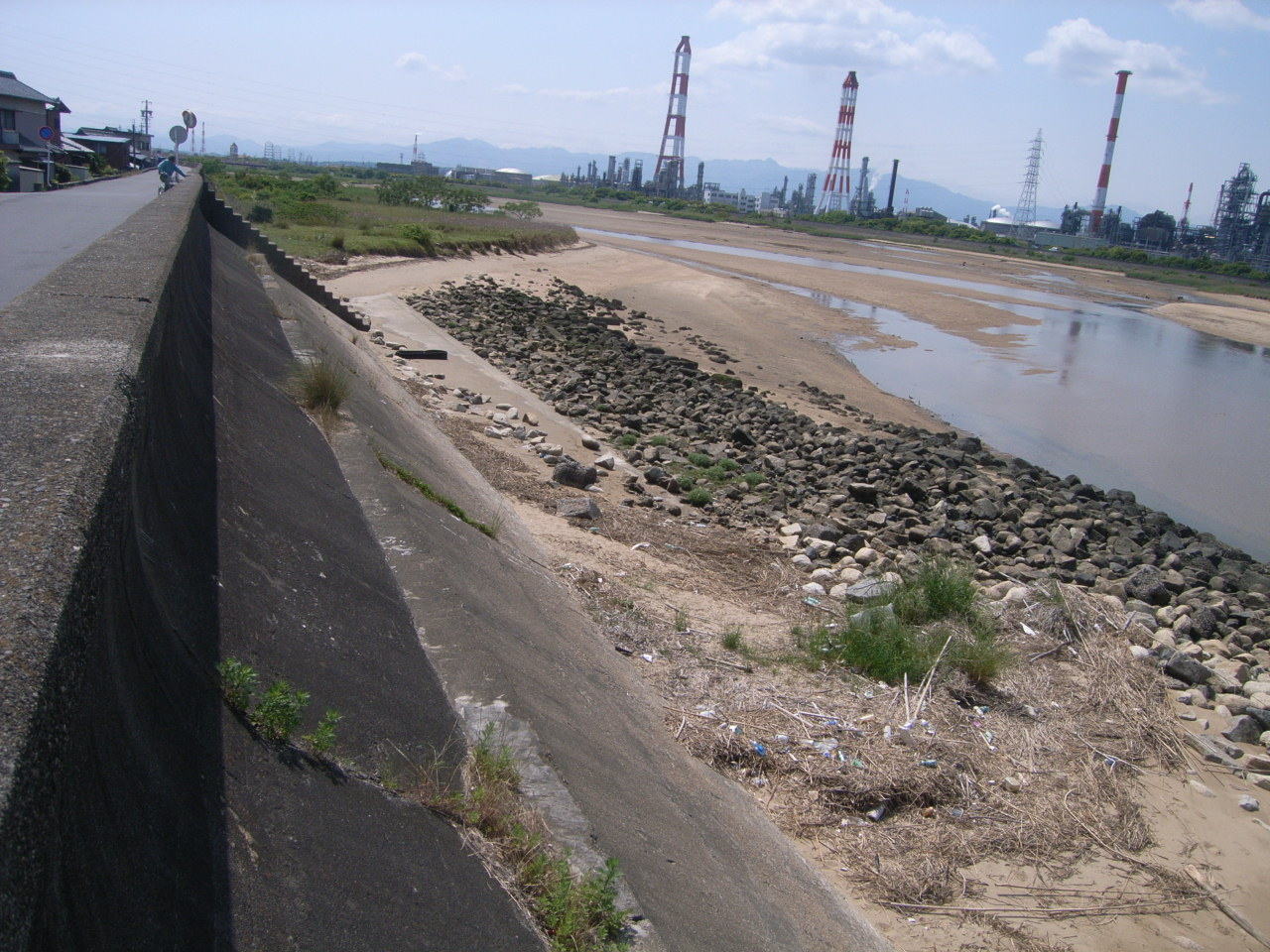

起点

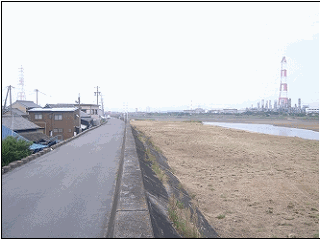

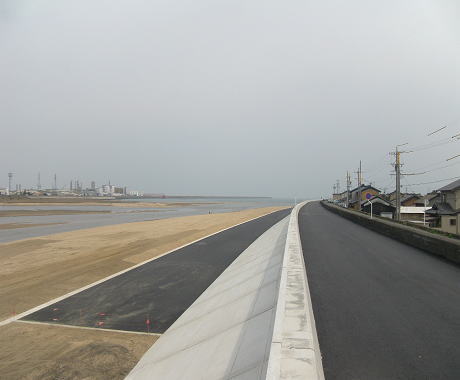

【起点から終点を望む】
終点〜川側〜
【終点から起点を望む】
終点〜堤防側〜

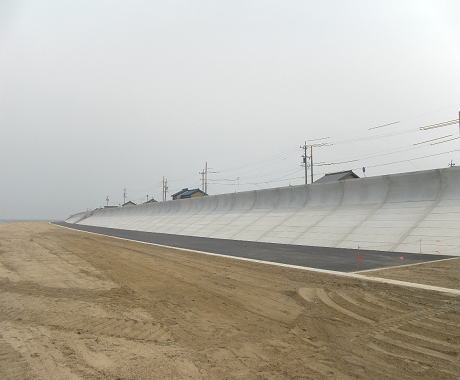

【終点から起点を望む】
波返しの起点より上流を撮影
【平成22年2月初旬】 工事進捗率 73.2%

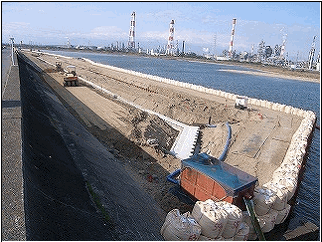

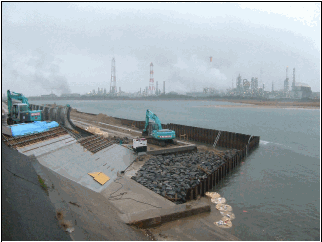

波返工据付状況
波返しの終点より
下流を望む
【平成21年11月】 工事進捗率 41.7%

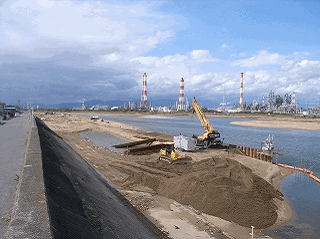

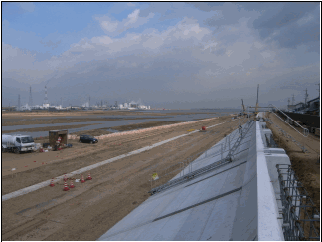

盛土状況
波返し取壊し状況
【平成21年10月】 工事進捗率 31.6%

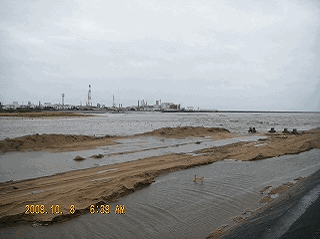

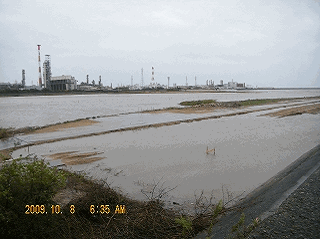

「台風18号直後の様子」

10月当初に台風18号が襲来し、
当現場内も河川増水の影響を
受けましたが、幸い大事には
至りませんでした。
【平成21年8月】 工事進捗率 9.2%

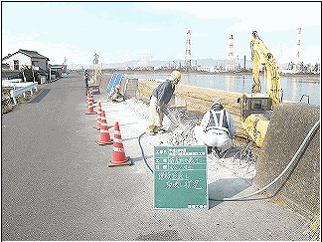

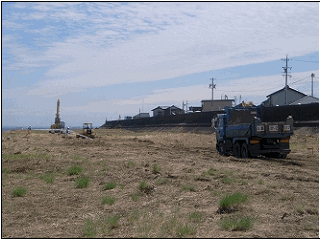

工事用道路築造状況
【平成21年7月】 工事進捗率 8%
